简述精确放样工作对精装修工程的作用
■陈明星
武夷装修工程(福州)有限公司,福建
福州
350001
捕
要:在项目冲刺阶段,如何更好、更快完成精装修工作,赢得项目最后的胜
利,这是我们从事装修行业工作者需要探讨的间题,因此测量放样作为精装修先买工序,就显得极其重要。本文从精装修设计的特点人手,深人论述了精确效样工作对精装修工程的重要作用。
关键词:改样精装修作用
在国内一个项目从立项审批、设计、施工、到交付使用的过程中,往往在项目前期(尤其是设计和主体施工中)耗费了绝大部分的时间,导致精装修的可用施工时间非常短。面我们往往在项目收官之战中,又力图压缩工期,争取及早投人使用,收回投资。因此在冲刺阶段,如何更好、更快地完成精装修工作,赢得项目最后的胜利,这是我们从事装修行业工作者需要操讨的间题
如何在最后冲刺中,赢得胜利。首先要赢在起跑线上。测量放样作为精装修先头工序,就显得极其重要。这也是,今天我要和大家探讨的间题
当前,精装修工程往往开局不好,在施工中边修边改,基至停工等待设计方案的确定、机电的整改、材料等,这样造成筛工工期无法有效管控。具体表现在以下几个方面:
(1)机电安装设计与精装设计间存在冲突
D设计阶段不同,往往机电设计在精装能设计之前就已经设计好了,等到精装修设计了,机电设计又去调整。这样,造或机电筛工单位已经完成的项目,需要变更运工。2融合度不够,往往专业设计师各自为政,缺少紧密沟道,设计出的图纸,专业间的衔接不考或考虑不周。最终,精装修吊顶现场标高和图纸标高不符,增面高度、造型比例变化吊顶和墙面的机电末端器件和精装造型美观度无法保证
(2)前期工序遗留的缺陷
①土建单位和精装的偏差标准不同,精装修的标准更高,造成地面标高误差较大,精装楼面的建筑标高一调整,势必造成已安装的设备、门需返工,同时也出现扯皮推委,最终增加商务谈判过程面而影响现场进度。②电梯门框定位和标高偏差;内外装修在门窗洞口偏差;幕填和土建轴线间的偏差,也不同程度给精装设置了障碍和困难。
(3)精装修施工单位重视不足
①D对精确放样重要性,不够重视。再没有进行综合、统一的测量效线。施工部署规划思路不清断。执行的标准不统一,给日后施工埋下“隐惠”。②测量效线的精确度不高,材料无法提前加工备料。③微机电脑辅助深化设计程度、统筹协调能力不足
这些问题的存在,造成了筛工过程协调解决点多,不系统;施工卡壳,扯皮多;流本不顺畅。如何规避解决这些问题,提高解决效率。我想,这些问题都要在测量效样这项工序中解决,
测量放样要应综合、统一,是精装工程的首要条件
建筑大楼进入精装阶段,精装原始数据都是从土建单位移交的,如建筑标高、轴位线。精装单位必须复核、记录数据,结合精装图纸、现场已经完或项目情况,把现场的间题,全部经过测量基露出间题点,召集各参建单位的项目技术负责人、施工放样员、深化设计师硅头逐点讨论,决定解决办法。重新拟定楼层建筑地面完或标高线、轴位线,并做好长期记号。
在各楼层完成原始数据移交、复核、消化后,业主工程部必领召集大楼所有参建单位的技术负责人开会讨论,连层、系统的确定楼层建筑标高。保证各参建单位统一的标高控制线,避免多家单位施工时,各自
测量放线,导致在相交接工作面出现偏差面无法收口。测量放样是机电和装修深化设计的基础
确定好各楼层地面标高后,机电单位和精装单位必须做好吊顶内的管道综合布置方案,综合考结构、吊项造型、设备管道和设备大小、
施工技术
走向及规范要求,拟定好主管安装标高后,拟定精装吊顶标高。经过机电单位和精装单位精确样弹线复核过,经得设计单位、业主单位、监理单位、各筛工单位其同确认后,定下管道、吊预标高线。然后展开全面的各专业深化设计图,各专业图纸必频汇集到同一张图纸的有:管道走向布置图、蜂合天花图、筛合侧墙图。这个阶段考虑要全面,解决间题要彻底,速度要快,方案可操作。这些方案都要建立在现场测量放样基确上
测量放样是精装修工程的重要保证
过去的精装修施工单位很少有借助精密仪器进行测量放线的,施工人员机械地借助土建单位的各种控制线,凭借自身嵌工经验,利用些土办法来进行测量放样,导致精确度普遍不高,进面影响到顶量标准,
没有规矩不成方圈,建筑空间墙、顶、地各装饰面均有不同材料作法分界、空间和材料尺寸、角度、造型和与建筑设备的配合精度等要求,是否按规矩按线施工,直接影响到成活的观感质量,只有事前精心定位、样,才能保证成活的规矩。
放样必须借助精密的仪器和科学的测量放样方法,测量效样的精度一般允许施工误差的1/2~1/3,具体要求如下:
(1)对垂直度的控制
室内垂直度精度应高于1/3000,在全高范围内应小于2m,按此要求可选用“北光“生产的J2型经纬仪以及更高精度的仪器
(2)对水平度的控制
水平线每3m两端高差小于1m,同一条水准线的标高允许误差为2m(此线长大于3m小于50m)。按此要求可选用"北光生产的S2 型水准仪以及更高精度的仪器。大面积地面筛工时,要全程跟踪测量,校核,确保平整度
(3)放样工作,一般包括的内容
①地面:房间十字中线;地面完成面控制线;墙面完成面控制线:地面各种材料作法界面线:天花造型地面投影线:天花设备末爆地面投影点和检修口投影尺寸;家具位置线
②填面:各墙面中线:阴角处相邻墙面完成面控制线;墙面各种材料作法造型和界面线;开关、插座等设备末竭点位和盒位线;固定家具靠靖线

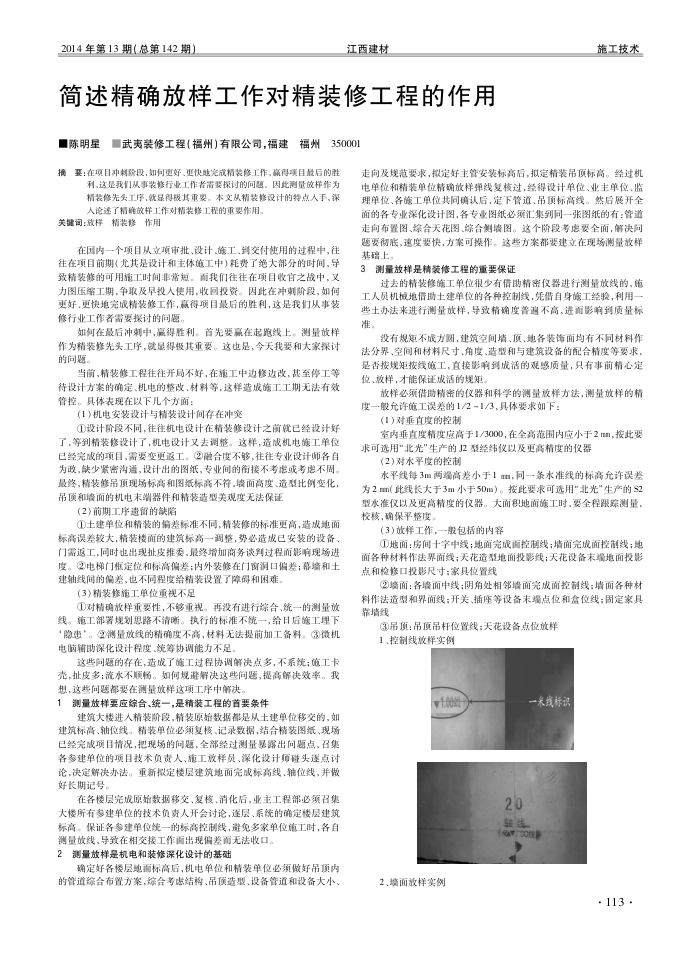

3吊顶:吊顶吊杆位置线;天花设备点位效样 1、控制线放样实例
一米线标识
w1.00
20 辅线 OOE,
2、填面放样实例
