预制柱混凝土杯口基础施工新工艺 2012年12月下第41卷第379期
科技短文 oo
施工:
术技
CONSTRUCTION TECHNOLOGY
111
4)采用了双层限位固定,使柱脚根部更加稳定,混凝土浇筑质量更容易控制。以往施工,由于预制柱是采用模块临
预制柱混凝土杯口基础施工新工艺
1
传统做法
在采用预制柱杯口基础的工程中,预制柱吊装校正后灌
缝的传统做法为分两次进行,即第1次将混凝土灌至临时固定柱用的模块底,待混凝土强度达到设计强度标准值的 25%以上时,将模块出进行第2次灌缝至基础顶面。
该做法形成至少有30年以上,-直在各种施工手册和工程教科书中沿用,使很多工程技术人员认为该做法就是唯一的规范做法。实际上,因为那是在计划经济时代,钢材比较债乏,钢制模块作为工具,用量比较大,价值比较高。该做法的目的是为了取出钢制模块,重复使用。
革新思路 2
按照传统傲法,混凝上强度达到设计强度标准值的 25%以上一般需要养护1~2d,且需要2次灌缝,工序繁项,施工不便。我公司经过分析比较和工程实践对原做法进行了革新,具体为:预制柱吊装校正后,采用限位钢件分2层对预制柱进行四面周定(见图1)后直接取出钢制模块,这样,杯口混凝土即可一次灌缝至基础顶面。

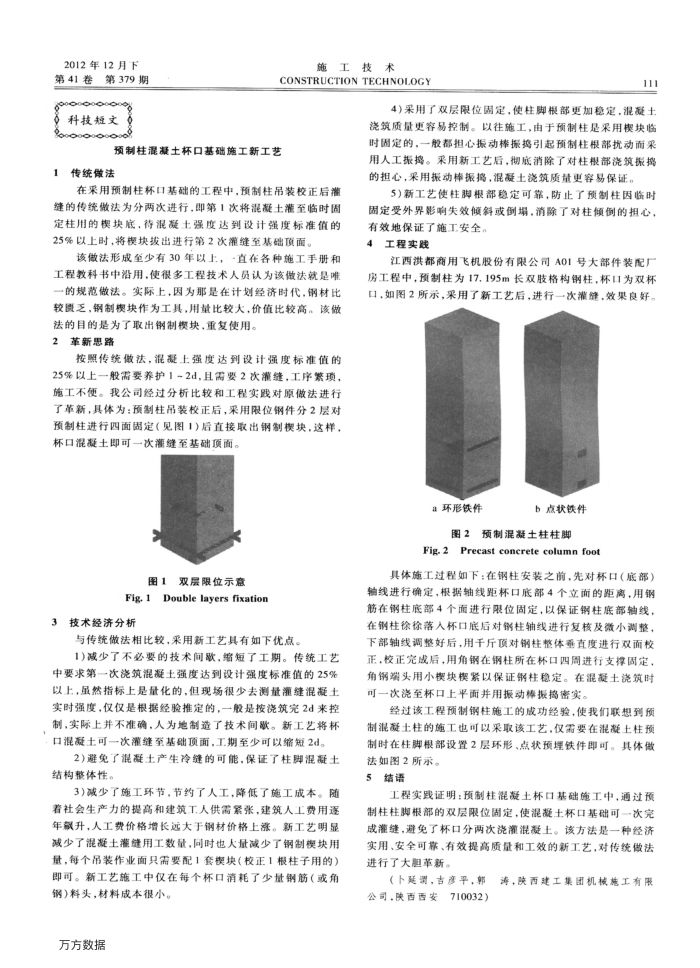

图1
双层限位示意
Double layers fixation
Fig.1
3技术经济分析
与传统做法相比较,采用新工艺具有如下优点。
1)减少了不必要的技术间歇,缩短了工期。传统工艺中要求第一次浇筑混凝土强度达到设计强度标准值的25% 以上,量然指标上是量化的,但现场很少去测量灌缝混凝土实时强度,仅仅是根据经验推定的,一般是按浇筑完2d来控制,实际上并不准确,人为地制造了技术间歇。新工艺将杯口混凝土可一次灌缝至基础项面,工期至少可以缩短2d。
2)避免了混凝土产生冷缝的可能,保证了柱脚混凝土结构整体性。
3)减少了施工环节,节约了人工,降低了施工成本。随着社会生产力的提高和建筑工人供需紧张,建筑人工费用逐年款升,人工费价格增长远大于钢材价格上涨。新工艺明显减少了混凝土灌缝用工数量,同时也人量减少了钢制模块用量,每个吊装作业面只需要配1套模块(校正1根柱子用的)即可。新工艺施工中仅在每个杯口消耗了少量钢筋(或角
钢)料头,材料成本很小。万方数据
时固定的,一般都担心振动棒振势引起预制柱根部扰动而采用人工振揭。采用新工艺后,彻底消除了对柱根部浇筑振揭的担心,采用振动棒振揭,混凝土浇筑质量更容易保证。
5)新工艺使柱脚根部稳定可靠,防止了预制柱因临时固定受外界影响失效倾斜或例竭,消除了对柱倾例的担心,有效地保证了施工安全。
4
工程实践
江西洪都商用飞机股份有限公司A01号大部件装配厂房工程中,预制柱为17.195m长双肢格构钢柱,杯口为双杯口,如图2所示,采用了新工艺后,进行一次灌缝,效果良好。
a环形铁件
b点状铁件
图2
预制混凝土柱柱脚
Fig.2
Precast concrete column foot
具体施工过程如下:在钢柱安装之前,先对杯口(底部)轴线进行确定,根据轴线距杯口底部4个立面的距离,用钢筋在钢柱底部4个面进行限位固定,以保证钢柱底部轴线,在钢柱徐徐落人杯口底后对销柱轴线进行复核及微小调整,下部轴线调整好后,用千斤项对钢柱整体垂直度进行双面校正,校正完成后,用角钢在钢柱所在杯口四周进行支撑固定,角钢端头用小模块模紧以保证钢柱稳定。在混凝土浇筑时可一次浇至杯口上平面并用振动标振搞密实。
经过该工程预制钢柱施工的成功经验,使我们联想到预制混凝土柱的施工也可以采取该工艺,仅需要在混凝土柱预制时在柱脚根部设置2层环形、点状预埋铁件即可。其体做法如图2所示。
结语 5
工程实践证明:预制柱混凝土杯口基础施工中,通过预制柱柱脚根部的双层限位固定,使混凝土杯口基础可一次完成灌缝,避免了杯口分两次浇灌混凝土。该方法是一种经济实用、安全可靠、有效提高质量和工效的新工艺,对传统做法进行了大胆革新。
(下延调,吉彦平,郭
公司.陕西西安
710032)
