2014年7月第45卷第4期
燃料与化工 Fuel & Chemical Processes
对煤气设施停用后应用措施的理解
董玉财张英沈立嵩(马鞍山钢铁股份有限公司煤焦化公司,马鞍山243021)
63
摘要:对照标准的要求,结合实际进行分析,提出了煤气设施停用后现场应采取的措施,从而对标准有更深刻的理解。
关键词:标准;煤气;措施
中图分类号:TQ522
文献标识码:A
文章编号:10013709(2014)04006303
Apprehensionoftakingactionsafterdiscontinuinggasfacilities
Dong Yucai Zhang Ying Shen Lisong
(The Coal and Coking Company of Ma anshan Iron and Steel Co -, Lid., Ma'anshan 243021 , China)
Abstract: According to the standard and combining with the actual situation ,this paper proposed some actions should be taken on site after discontinuing gas facilities to have a better understanding of the standard.
Key words: Standard ; Gas; Actions
《工业企业煤气安全规程》(GB62222005)第 10.2.1条要求:“煤气设施停煤气检修时,应可靠地切断煤气来源并将内部煤气吹净。长期检修或停用的煤气设施,应打开上、下人孔、放散管等,保持设施内部的自然通风。”在焦化企业中长期停用的煤气
设施,以闲置的煤气管道最为常见。 1案例及分析
煤气管道产生闲置的情形大致有3种:①下游煤气用户停工或改用其他燃料,没有煤气的使用需求:②装置在开工或半负荷期间必须使用的管道如试车和调节负荷的循环管等,在正常负荷生产时停用:③检修时作为保产措施所需的管道。本文结合实际案例分析.探讨对煤气安全规程10.2.1条要求的理解及需实行的现场措施,
某焦化厂煤气净化装置设计煤气处理量12.9 x10"m/h,分2期建成。焦炉荒煤气经鼓风冷凝工序的横管初冷器、电捕焦油器、煤气鼓风机送往后续的煤气脱硫、脱氨、脱苯工序。1989年配套1焦炉组的鼓风冷凝工序一期工程投产,1994年煤气脱硫、脱氨、脱苯工序半负荷投产,1996年整套装置满收稿日期:2014-02-28
作者简介:董玉财(1963-),男,工程师

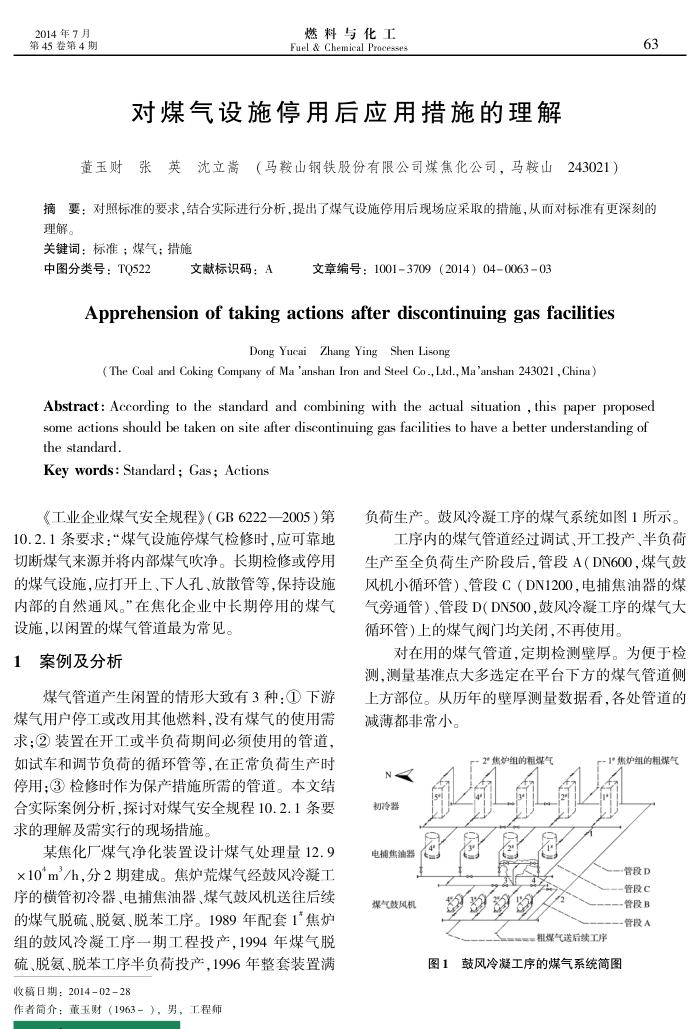

负荷生产。鼓风冷凝工序的煤气系统如图1所示。
工序内的煤气管道经过调试、开工投产、半负荷生产至全负荷生产阶段后,管段A(DN600,煤气鼓风机小循环管)、管段C(DN1200,电捕焦油器的煤气旁通管)、管段D(DN500,鼓风冷凝工序的煤气大循环管)上的煤气阀门均关闭,不再使用。
对在用的煤气管道,定期检测壁厚。为便于检测,测量基准点大多选定在平台下方的煤气管道侧上方部位。从历年的壁厚测量数据看,各处管道的减薄都非常小。
焦炉组的粗煤气
初冷器电捕焦油器
管段
88
煤气鼓风机
=租煤气送后续工序
-管段c-管段B 管段A
图1鼓风冷凝工序的煤气系统简图
