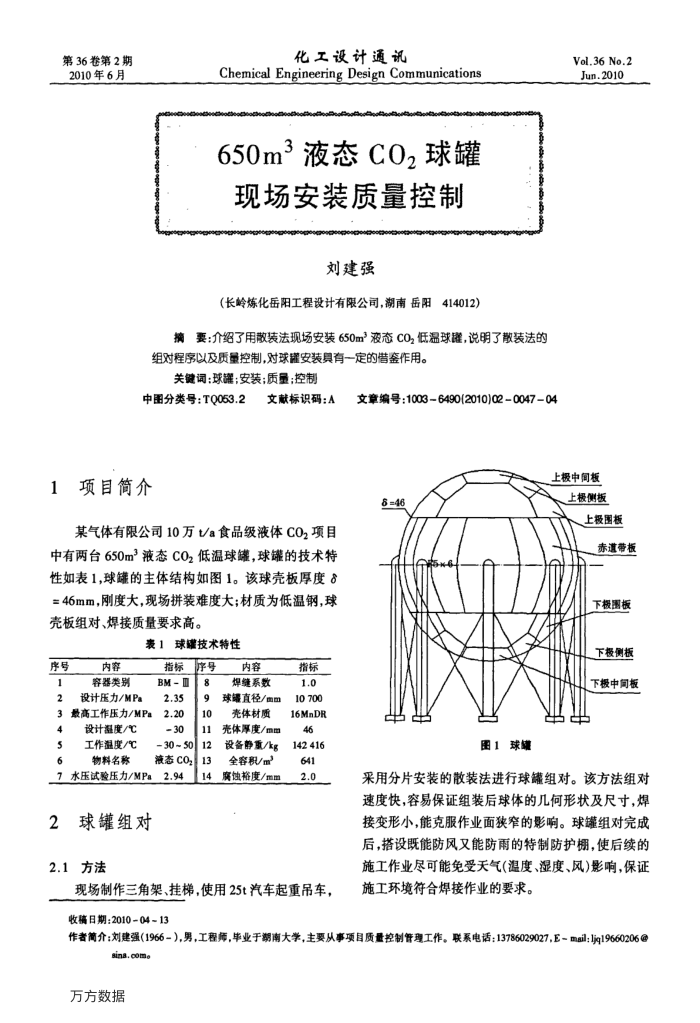

650m3液态CO2球罐现场安装质量控制 第36卷第2期 2010年6月
化工设计通讯
Chemical Engineering Design Communications 650m3液态C0z球罐现场安装质量控制
刘建强
(长岭炼化岳阳工程设计有限公司,潮南岳阳414012)
摘要:介绍了用散装法现场安装650m液态CO,低温球罐,说明了散装法的组对程序以及质量控制,对球罐安装具有一定的借鉴作用。
关键词:球罐:安装;质量:控制
中图分类号:T0053.2
1项目简介
文献标识码:A
某气体有限公司10万Va食品级液体CO项目中有两台650m3液态C0z低温球罐,球罐的技术特性如表1,球罐的主体结构如图1。该球壳板厚度8 =46mm,刚度大,现场拼装难度大;材质为低温钢,球壳板组对、焊接质量要求高。
表1球罐技术特性
序号 N
内容容器类别设计压力/MPa
最高工作压力/MPa
4
设计温度/℃ 工作温度/℃
指标 BM-Ⅲ 2.35 2.20 30
序号 8 0 10 11 12
30 ~ 50
物料名称
液态co,
6
7水压试验压力/MPa
2.94
2
球罐组对
2.1方法
13 14
内容焊缝系数
球罐直径/mm 壳体材质壳体厚度/mm 设备静重/kg 全容积/m 腐蚀裕度/mm
指标 1.0 10 700 16MnDR 46 142 416 641 2.0
现场制作三角架、挂梯,使用25t汽车起重吊车,收稿日期:2010-04-13
文章编号:10036490(2010)02004704
Vol.36 No.2 Jun.2010
上极中间板
6=46
图1球罐
上极侧板上极图板
赤道带板下极围板下极例板下极中间板
采用分片安装的散装法进行球罐组对。该方法组对速度快,容易保证组装后球体的几何形状及尺寸,焊接变形小,能克服作业面狭窄的影响。球罐组对完成后,搭设既能防风又能防雨的特制防护棚,使后续的施工作业尽可能免受天气(温度、湿度、风)影响,保证施工环境符合焊接作业的要求。
作者简介:刘建强(1966-),男,工程师,毕业于潮南大学,主要从事项目质量控制管理工作。联系电话:13786029027,E-mail:jq19660206@
sina.come
万方数据
上一章:干气密封槽型参数的优化及其数值模拟 下一章:Coflexip浮顶油罐泡沫灭火系统在储运系统的应用

相关文章

液态CO2干法加砂压裂增稠剂技术现状及展望 DBJ/T 14-098-2013 建筑施工现场塔式起重机安装质量检验技术规程 DBJ/T 14-097-2013 建筑施工现场齿轮齿条式施工升降机安装质量检验技术规程 公路桥涵工程施工现场质量控制手册 质量控制措施在现场采样监测过程的应用 环境现场监测和采样的质量控制策略探究 浅析房屋建筑工程现场施工质量的管理与控制 建筑装修施工现场质量控制对成本的影响浅析
