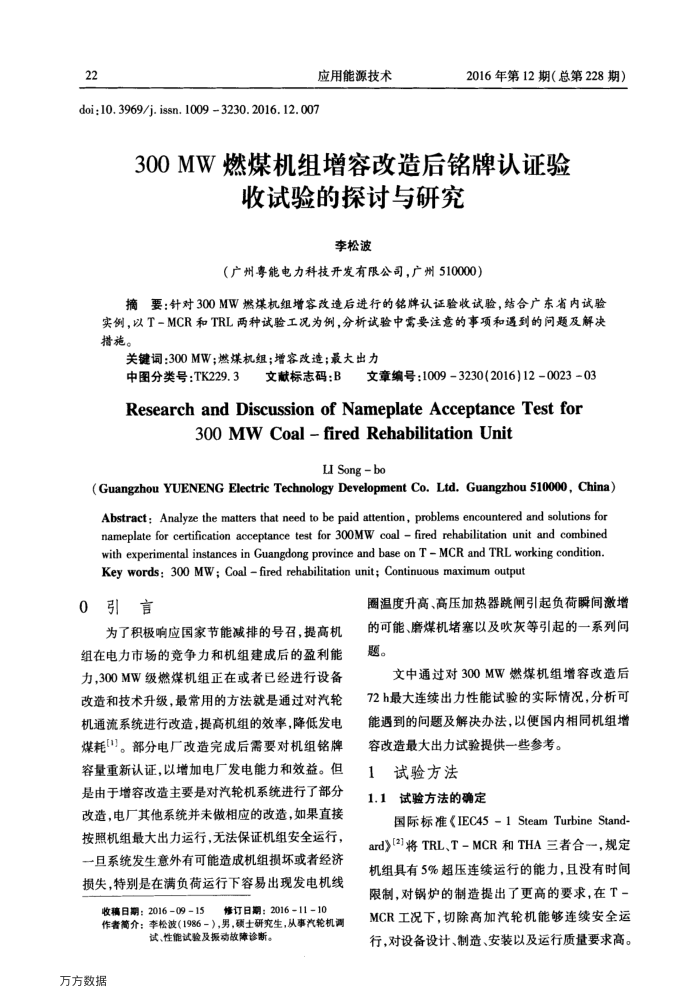

300﹢MW燃煤机组增容改造后铭牌认证验收试验的探讨与研究 22
应用能源技术
doi:10.3969/j. issn. 1009 3230.2016.12.007
2016年第12期(总第228期)
300MW燃煤机组增容改造后铭牌认证验
收试验的探讨与研究
李松波
(广州粤能电力科技开发有限公司,广州510000)
摘要:针对300MW燃煤机组增容改造后进行的铭牌认证验收试验,结合广东省内试验实例,以T-MCR和TRL两种试验工况为例,分析试验中需要注意的事项和遇到的问题及解决措施。
关键词:300MW;燃煤机组;增容改造;最大出力
中图分类号:TK229.3文献标志码:B文章编号:1009-3230(2016)12-0023-03 ResearchandDiscussionofNameplateAcceptanceTestfor
3ooMwCoal-firedRehabilitationUnit
LI Song-bo
(Guangzhou YUENENG Electric Technology Development Co. Ltd. Guangzhou 510000, China) Abstract: Analyze the matters that need to be paid attention, problems encountered and solutions for nameplate for certification acceptance test for 300MW coal fired rehabilitation unit and combined with experimental instances in Guangdong province and base on T MCR and TRL working condition. Key words:300 MW; Coal fired rehabilitation unit; Continuous maximum output
0引言
为了积极响应国家节能减排的号召,提高机组在电力市场的竞争力和机组建成后的盈利能力,300MW级燃煤机组正在或者已经进行设备改造和技术升级,最常用的方法就是通过对汽轮机通流系统进行改造,提高机组的效率,降低发电煤耗()。部分电厂改造完成后需要对机组铭牌容量重新认证,以增加电厂发电能力和效益。但是由于增容改造主要是对汽轮机系统进行了部分改造,电厂其他系统并未做相应的改造,如果直接按照机组最大出力运行,无法保证机组安全运行,一旦系统发生意外有可能造成机组损坏或者经济损失,特别是在满负荷运行下容易出现发电机线收稿日期:2016-0915
修订日期:2016-11-10
作者简介:李松波(1986-),男,硕士研究生,从事汽轮机调
试、性能试验及报动故障诊断。
万方数据
圈温度升高、高压加热器跳闸引起负荷瞬间激增的可能、磨煤机堵塞以及吹灰等引起的一系列问题。
文中通过对300MW燃煤机组增容改造后 72h最大连续出力性能试验的实际情况,分析可能遇到的问题及解决办法,以便国内相同机组增
容改造最大出力试验提供一些参考。 1试验方法
1.1试验方法的确定
国际标准《IEC45-1Steam Turbine Stand-ard》[2]将TRL、T-MCR和THA三者合-,规定机组具有5%超压连续运行的能力,且没有时间限制,对锅炉的制造提出了更高的要求,在T-MCR工况下,切除高加汽轮机能够连续安全运行,对设备设计、制造、安装以及运行质量要求高。
