您当前的位置:首页>论文资料>某工程钢管混凝土柱垂直度偏差纠正关键技术

某工程钢管混凝土柱垂直度偏差纠正关键技术

资料类别:论文资料

文档格式:PDF电子版

文件大小:1.01 MB

资料语言:中文

更新时间:2024-12-30 16:28:51



推荐标签:

内容简介

某工程钢管混凝土柱垂直度偏差纠正关键技术 2016年4月下第45卷第8期
DOI:10.7672/sgjs2016080089
施工技术
CONSTRUCTION TECHNOLOGY
某工程钢管混凝土柱垂直度偏差纠正关键技术
陈君,蒋海强,汪丽莎,张法广,胡洪明,田海江
(浙江精工钢结构集团有限公司,浙江绍兴312030)
[摘要】某工程钢管混凝土柱,施工完成后顶部柱节柱顶处出现偏位现象,水平偏移值达70mm,垂直度超出规范给定的“1/1000且不大于15mm"的限值要求。针对该现象,通过在柱周围及主梁相应部位设置临时支撑和于斤项的
方式,卸除柱上部荷载,并利用置换法对钢管混凝土柱的偏位部分进行替换,从而解决了垂直度超限问题[关键词]钢管混凝柱;垂直度:偏差;纠正;置换法:施工技术
【中图分类号]TU398+.7
【文献标识码]A
[文章编号】1002-8498(2016)08-0089-03
PerpendicularityDeviationCorrectionKeyTechnologyof
a Concrete-filled Steel Tubular Column
Chen Jun,Jiang Haiqiang,Wang Lisha,Zhang Faguang,Hu Hongming,Tian Haijiang
(Zhejiang Jinggong Steel Building Group Co., Lid., Shaoxing, Zhejiang 312030,China)
Abstract: After the completion of the concrete-filled steel tubular column, the top of the column' s horizontal offset is 7Omm, the perpendicularity tolerance goes beyond the standard requirement which controls in 1/1 000 and no more than 15mm. In view of this phenomenon, by setting up temporary supports and hydraulic jacks around the pillar, it unloads the pillar load, and replaces the pillar of the offset by replacement method, so as to solve the problem of perpendicularity deviation.
Key words: concrete-filled steel tubular column; perpendicularity; deviation; correction; replacement method; construction
1工程概况
某工程钢管混凝土柱,圆管直径800mm,壁厚 35mm,内灌混凝土。柱子从地下1层开始一直到地面3层1~3层柱子通长,侧向无支撑(柱子所在区域2层楼面开洞,柱子周围无梁板布置),1~3层层间高度12.6m。地面以上部分柱子施工时,钢管分 3节进行吊装(每一节分段4.2m),采用高抛法浇筑管内混凝土。柱子及梁板混凝土浇筑完毕,坐标复测时发现柱顶部位发生偏位,水平向偏离中心点位移70mm,垂直度偏差超出了《钢管混凝土结构技术规程》CECS28:2012的规定,需要采取纠偏措施以满足验收要求。
钢管混凝土柱顶部节点如图1所示,钢管与3 层梁底面环形钢板焊接,梁柱节点域处设置钢筋笼,钢筋笼从混凝土梁底面以下1.6m处开始一直伸人混凝土梁内部。
*上海市科学技术委员会项目(14DZ2252300)
[作者简介]陈君,工程师,E-mail:zjutcecj@163.com[收稿日期]2015-04-28;[修订日期】2015-06-12

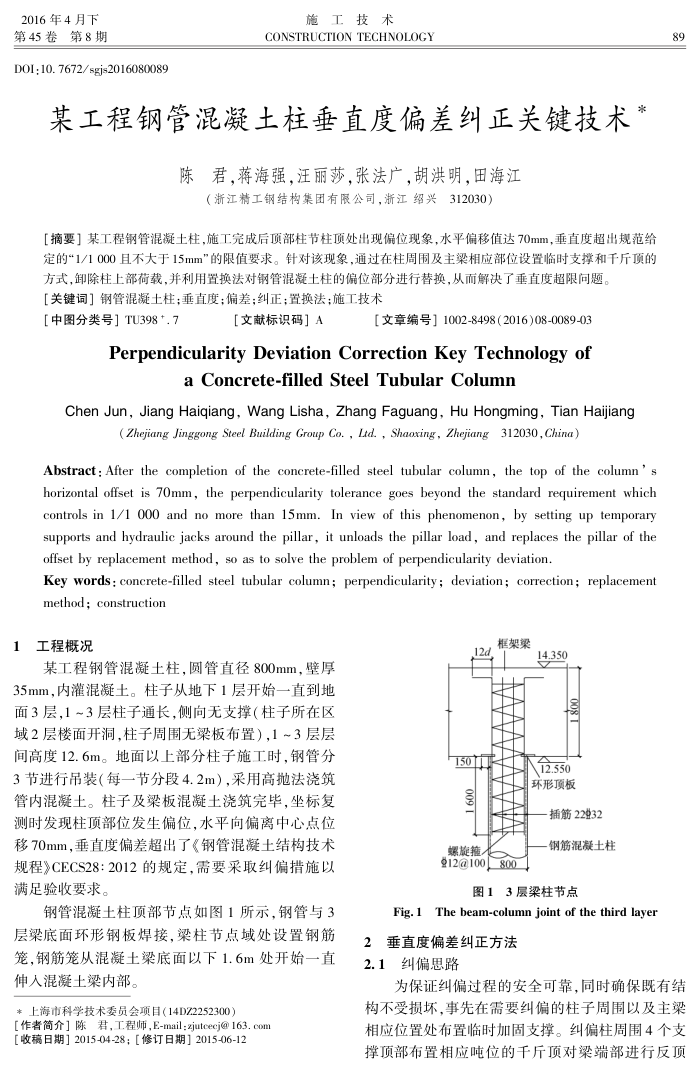

12d
150 600 螺旋箍。
框架梁
14.350 12.550
环形顶板
插筋2232 钢筋混凝土柱
912@100800
图13层梁柱节点
Fig.1 The beam-column joint of the third layer
2垂直度偏差纠正方法 2.1纠偏思路
89
为保证纠偏过程的安全可靠,同时确保既有结构不受损坏,事先在需要纠偏的柱子周围以及主梁相应位置处布置临时加固支撑。纠偏柱周围4个支撑顶部布置相应吨位的千斤顶对梁端部进行反顶
上一章:低标高桩顶水下钻孔灌注桩混凝土超灌高度控制装置研制 下一章:不同纤维片材加固钢筋混凝土剪力墙试验研究
