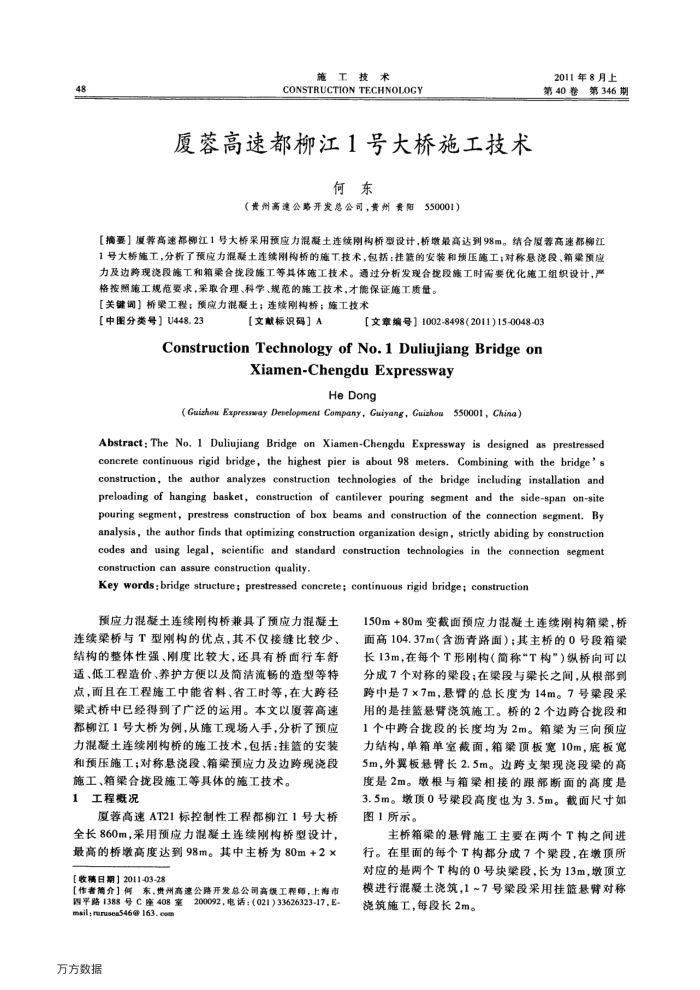

厦蓉高速都柳江1号大桥施工技术
何东
(贵州高速公路开发总公司,贵州贵阳
550001)
2011年8月上第40卷第346期
【摘要】厦著高速都柳江1号大桥采用预应力混凝土连续刚构桥型设计,桥墩最高到98m。结合厦善高速都柳江 1号大桥施工,分析了预应力混凝土连续构桥的施T技术,包括:挂能的安装和预压施工:对称悬浇段、箱渠预应力及边跨现浇段施工和箱桑合找段施工等具体施工技术。通过分析发现合找段施工时需要优化施工组织设计,严
格按照施工规范要求,采取合理、科学、规范的施工技术,才能保证施工质量。【关键调】桥梁工程;预应力混凝土;连续刚构桥;施工技术
【中图分类号】U448.23
【文献标识码]A
[文章编号】1002-8498(2011)15-0048-03
ConstructionTechnologyof No.1DuliujiangBridgeon
Xiamen-Chengdu Expressway
HeDong
(Guizhou Expressway Denelopment Company,Guiyang,Guizhou550001,China)
Abstract: The No. 1 Duliujiang Bridge on Xiamen-Chengdu Expressway is designed as prestressed concrete continuous rigid bridge, the highest pier is about 98 meters, Combining with the bridge's construction, the author analyzes construction technologies of the bridge including installation and preloading of hanging basket, construction of cantilever pouring segment and the side-span on-site pouring segment, prestress construction of box beams and construction of the connection segment. By analysis, the author finds that optimizing construction organization design, strictly abiding by construction codes and using legal, scientific and standard construction technologies in the connection segment construction can assure construction quality
Key words: bridge structure; prestressed concrete; continuous rigid bridge; construction
预应力混凝土连续构桥兼具了预应力混凝土
连续梁桥与T型构的优点,其不仅接缝比较少、结构的整体性强、刚度比较大,还具有桥面行车舒适、低工程造价、养护方便以及简洁流畅的造型等特点,而且在工程施工中能省料、省工时等,在大跨径梁式桥中已经得到了广泛的运用。本文以厦菩高速都柳江1号大桥为例,从施工现场人手,分析了预应力混凝土连续刚构桥的施工技术,包括:挂篮的安装和预压施工;对称悬浇段、箱梁预应力及边跨现浇段施工、箱梁合拢段施工等具体的施工技术。
1
工程概况
厦蓉高速AT21标控制性工程都柳江1号大桥
全长860m,采用预应力混凝土连续刚构桥型设计,最高的桥墩高度达到98m。其中主桥为80m+2x
【收稿日期】2011-03-28
【作者介】何东,贯州高速公路开发总公司高级工程师,上海市四平路1388号C座408室
200092,电话:(021)33626323-17,E
msil; runusea546@163.com 万方数据
150m+80m变截面预应力混凝土连续刚构箱梁,桥面高104.37m(含沥青路面);其主桥的0号段箱梁长13m,在每个T形刚构(简称“T构")纵桥向可以分成7个对称的梁段;在梁段与梁长之间,从根部到跨中是7×7m,悬臂的总长度为14m。7号梁段采用的是挂篮悬臂浇筑施工。桥的2个边跨合拢段和 1个中跨合找段的长度均为2m。箱策为三向预应力结构,单箱单室截面,箱梁顶板宽10m,底板宽 5m,外翼板悬臂长2.5m。边跨支架现浇段梁的高度是2m。墩根与箱梁相接的跟部断面的高度是 3.5m。墩顶0号梁段高度也为3.5m。截面尺寸如图1所示。
主桥箱梁的悬臂施工主要在两个T构之间进行。在里面的每个T构都分成7个巢段,在墩顶所对应的是两个T构的0号块梁段,长为13m,墩顶立模进行混凝土浇筑,1~7号梁段采用挂篮悬臂对称浇筑施工,每段长2m。
