超高层建筑核心筒加强层施工技术
李玮
宁志强
吴掌平
谭俊李璐
中建五局第三建设有限公司长沙410004
摘要:结合湖南长沙世茂广场超高层写字楼工程核心筒加强层的应用实际,介绍了超高层建筑核心筒加强层的施工工艺及质量控制要点,其中包括铸钢棒。环带钢板梁的安装以及钢筋绑扎、模板加固等内容和施工要点,旨在保证超高
层建筑核心筒加强层的施工质量。该技术具有较好的经济效益、实用性及优越性,可为类似工程提供借鉴。关键调:超高层建筑;核心筒加强层;施工工艺;质量控制
中图分类号:TU974
文献标志码:B
DOl:10.14144/j.cnkijzsg.2016.11.015
ConstructionTechnologyforStrengthenedLayerof
SuperTallBuildingCore-Tube
ee
China Construction Fifth Engineering Bureau theThird Construction Co., Ltd.
在目前的超高层建筑结构设计中,由于超高层建筑结构高度较高,当高宽比较大或抗侧刚度不够时,必须在结构层中设置加强层。由于加强层的结构形式一般为整栋建筑最复杂的部分,施工难度大,故必须通过对钢骨构件、钢筋、模板加固等工序穿插的协调和工艺及流程的优化,确保施工的科学性及合理性,避免返工,节约工期,降低工程造价。本文以湖南长沙世茂广场工程为例,就超高层建筑核心筒加强层各施工难点的处理方法进行研究与应用。
Changsha410004 铸钢棒
环带钢板梁 H型钢

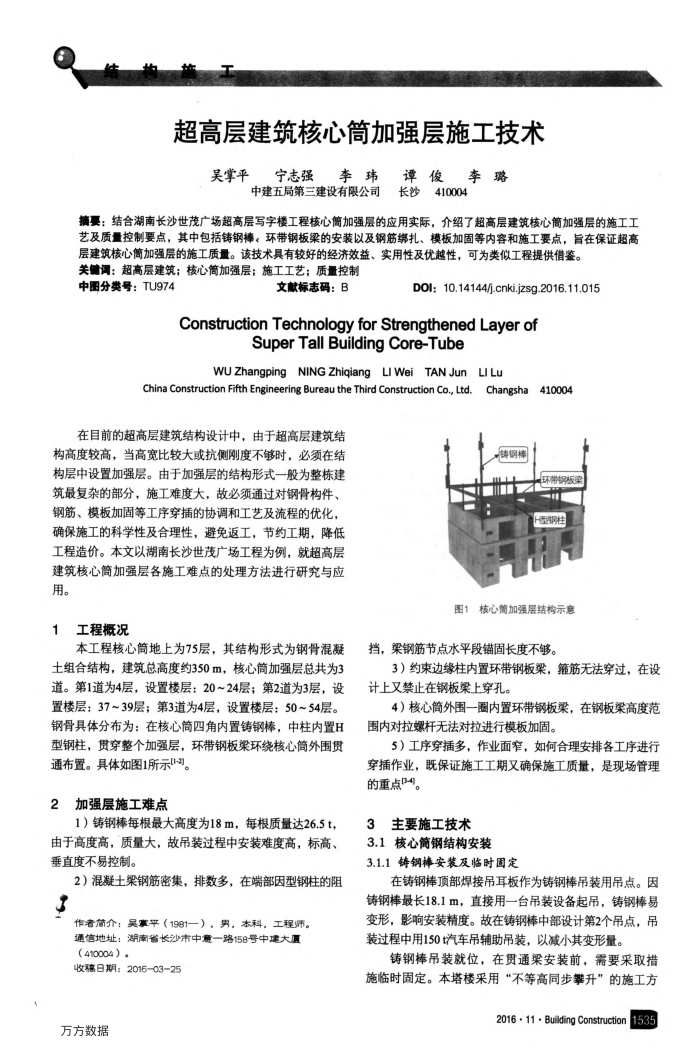

图1核心筒加强层结构示意
工程概况 1
本工程核心筒地上为75层,其结构形式为钢骨混凝土组合结构,建筑总高度约350m,核心筒加强层总共为3 道。第1道为4层,设置楼层:20~24层;第2道为3层,设置楼层:37~39层:第3道为4层,设置楼层:50~54层。钢骨具体分布为:在核心筒四角内置铸钢棒,中柱内置H 型钢柱,贯穿整个加强层,环带钢板渠环绕核心筒外围贯通布置。具体如图1所示[-2]。
加强层施工难点 2
1)铸钢棒每根最大高度为18m,每根质量达26.5t,由于高度高,质量大,故吊装过程中安装难度高,标高、垂直度不易控制。
2)混凝土架钢筋密集,排数多,在端部因型钢柱的阻小
作者简介:吴掌平(1981一),男,本科,工程师。通信地址:湖南省长沙市中意一路158号中建大厦(410004)。
收稿日期:2016-03-25 万方数据
挡,架钢筋节点水平段锚固长度不够。
3)约束边缘柱内置环带钢板架,箍筋无法穿过,在设计上又禁止在钢板上穿孔。
4)核心筒外围一圈内置环带钢板渠,在钢板渠高度范围内对拉螺杆无法对拉进行模板加固。
5)工序穿插多,作业面窄,如何合理安排各工序进行穿插作业,既保证施工工期又确保施工质量,是现场管理
的重点34)。 3
主要施工技术
3.1核心简钢结构安装
3.1.1铸钢棒安装及临时固定
在铸钢棒顶部焊接吊耳板作为铸钢棒吊装用吊点。因铸钢棒最长18.1m,直接用一台吊装设备起吊,铸钢棒易变形,影响安装精度。故在铸钢棒中部设计第2个吊点,吊装过程中用150汽车吊辅助吊装,以减小其变形量。
铸钢棒吊装就位,在贯通梁安装前,需要采取措施临时固定。本塔楼采用“不等高同步攀升”的施工方
2016·11-Bulding Construction1535
