“BIM竣工模型”在工程项目应用概述 工程科技
“BIM竣工模型”在工程项目应用概述
孔祥志
(中扶上海工程局集团有限公司,上海200436)
摘要:BIM技术应用给中国建筑行业带来很大的改革,本文就"BIM坡工模型"在工程项目应用中进行了深究及详细概述关键词:BIM;晚工模型;运营维护
1峻工图纸信息的应用
铵工图纸,反映的是真实的建筑工程信息施工结果的图纸样板。是
·233·
收集信息。但是由于很多物件在经过多道工序后,很难在判断原有完成尺寸,原材料类型,原有误差。所以歧工模型适合在整个施工一开始,就紧跟
真实的记录各种建筑空间和使用信息。是工程施工阶段的最终反映记录,进度,逐步整理并记录在相应构件中
是建筑工程投入使用的主要指示,运维和管理的重要依据
1.1歧工图纸的作用
建筑产品的形体,一般都有隐蔽工程,峻工图纸就像产品说明书一样,建筑的使用,维护管理都离不开它。由于建筑工程的隐藏部分比较多,不能随时拆开检查,维护。因此,要解决间题只能靠峻工图和峻工资料或者峻工模型
12国内设计图纸使用现状
国内设计阶段机电和土建专业分开出图,造成了图纸不能完全具备管线走向信息和正确数设的要求。面施工单位在安装时的安装信息在交接时又很容易造成相关记录和信息流失。运行期间这些管线由于种种原因不可避免地会发生变动,且大部分没有记录。由此很多施工信息和设计图纸存在遗漏
很多工程建设周期相对较长,所以就需要要善保存建设各阶段中生成的文件资料。当进行下一步施工,或遇到间题时,都需要查找已经形成的图纸资料。传统的建筑周期在工阶段,收集整理波工资料科,是一个雾繁项的过程。图纸的整理与资料的整理不同步,每个人对信息的整理和储存方式不一样,建筑信息在传递交接过程中,往往容易出现信息缺失。查验信息也费时费力。
23DBIM峻工模型
21歧T模型较传统CAD制图的优费势
峻工模型可以有海量的信息存储,但是不同项目对不同种类信息要求不同。对于模型基本有的信息,如尺寸,楼层,面积,体积,这类信息,只需计划好以何种表现形式出现而已。然而,对于一此需要下定义的信息,基至需要手工输入的,如物品种类,外观,报价,承包商,负责人,铭牌信息。则需要尽可能的在开工前就立项好,并逐步整理记录。否则在工程进行当中,再回去查我,测量,比对信息,那会多出无请的工作量来,而且信息的准确性还需要反复确定。特别是赶工期,人员调动频繁,交接没有到位,信息收集整理没有做到细致化和票统化的项目。越早做好这些整理,则反复查对的工作就越少。

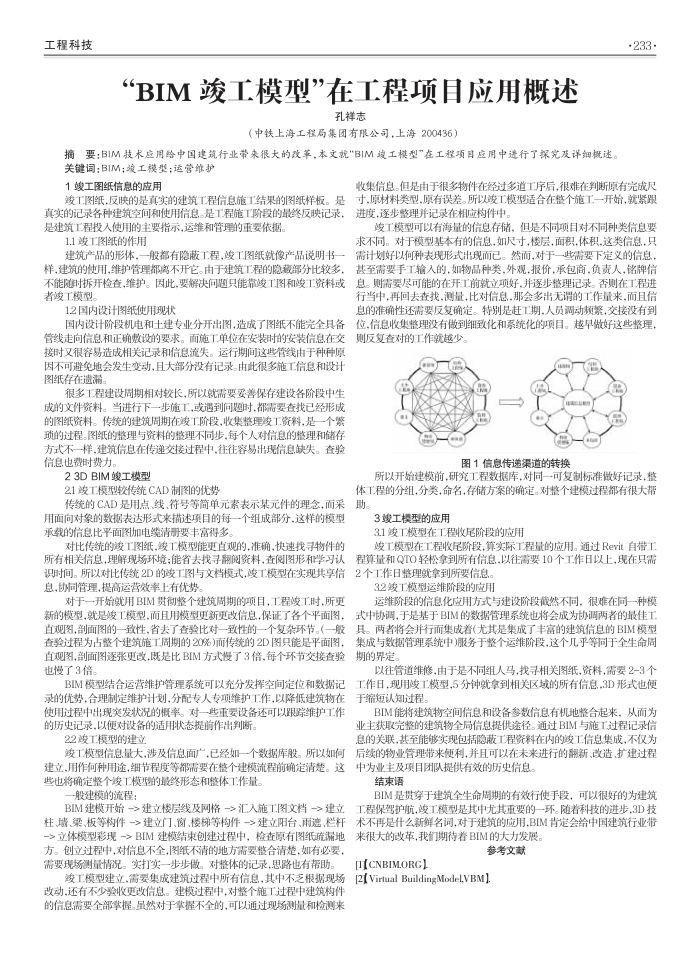

图1信息传递渠道的转换
所以开始建模前,研究工程数据库,对同一可复制标准做好记录,整体工程的分组,分类,命名,存储方案的确定。对整个建模过程都有很大帮
传统的CAD是用点、线、符号等简单元素表示某元件的理念,而采
助。
用面向对象的数据表达形式来描述项目的每一个组成部分,这样的模型承载的信息比平面图加电续清册要丰富得多
对比传统的波工图纸,峻工模型能更直观的,准确,快速找寻物件的所有相关信息,理解现场环境;能省去找寻翻阅资料,查阅图形和学习认
3或工模型的应用
31峻工模型在工程收尾阶段的应用
峻工模型在工程收民阶段.算实际工程量的应用。通过Revit自带工程算量和QTO轻松拿到所有信息,以往需要10个工作日以上,现在只需
2个工作日整理就拿到所要信息
识时间。所以对比传统2D的跛工图与文档模式,峻工模型在实现共享信
息,协同管理,提高运营效率上有优势
对于一开始就用BIM贯彻整个建筑周期的项目,工程峻工时,所更新的模型,就是峻工模型,而且用模型更新更改信息,保证了各个平面图,自观图,面图的一致性,省去了查验比对一致性的一个复杂环节。(一船查验过程为占整个建筑施工周期的20%而传统的2D图只能是平面图,观图.面图逐张更改,既是比BIM方式慢了3倍,每个环节交接查验也慢了3借。
BIM模型结合运营维护管理系统可以充分发挥空间定位和数据记录的优势,合理制定维护计划,分配专人专项维护工作,以降低建筑物在使用过程中出现突发状况的概率。对一些重要设备还可以跟踪维护工作的历史记录,以便对设备的适用状态提前作出判断。
22峻工模型的建立
峻工模型信息量大,涉及信息面广,已经如一个数据库般。所以如何建立,用作何种用途,细节程度等都需要在整个建模流程前确定清楚。这些也将确定整个波工模型的最终形态和整体工作量
股建模的流程:
柱、靖、梁、板等构件一>建立门、窗、楼梯等构件一>建立阳台、雨遮、栏杆 >立体模型彩现->BIM建模结束创建过程中,检查原有图纸疏漏地方。创立过程中,对信息不全,图纸不清的地方需要整合清楚,如有必要,需要现场测量情况。实打实一步步做。对整体的记录,思路也有帮助。
峻工模型建立,需要集成建筑过程中所有信息,其中不乏根据现场改动,还有不少验收更改信息。建模过程中,对整个施工过程中建筑构件的信息需要全部掌握。虽然对于掌握不全的,可以通过现场测量和检测来
32峻工模型运维阶段的应用
运维阶段的信息化应用方式与建设阶段截然不同,很难在同一种模式中协调,于是基于BIM的数据管理系统也将会成为协调两者的最佳工具。两者将会并行而集成着(尤其是集成了丰富的建筑信息的BIM模型集成与数据管理系统中)服务于整个运维阶段,这个几乎等同于全生命周期的界定。
以往管道维修,由于是不同组人马,找寻相关图纸,资料,需要2-3个工作日,现用峻工模型,5分钟就拿到相关区域的所有信息,3D形式也便于缩短认知过程。
BIM能将建筑物空间信息和设备参数信息有机地整合起来,从而为业主获取完整的建筑物全局信息提供途径。通过BIM与施工过程记录信息的关联,基至能够实现包括隐蔽工程资料在内的政工信息集成,不仅为后续的物业管理带来便利,并且可以在未来进行的翻新、改造、扩建过程中为业主及项目团队提供有效的历史信息
结束语
BIM是贯穿于建筑全生命周期的有效行使手段,可以很好的为建筑工程保驾护航,峻工模型是其中尤其重要的一环。随着科技的进步,3D技术不再是什么新鲜名间,对于建筑的应用,BIM肯定会给中国建筑行业带来很大的改革,我们期待着BIM的大力发展
