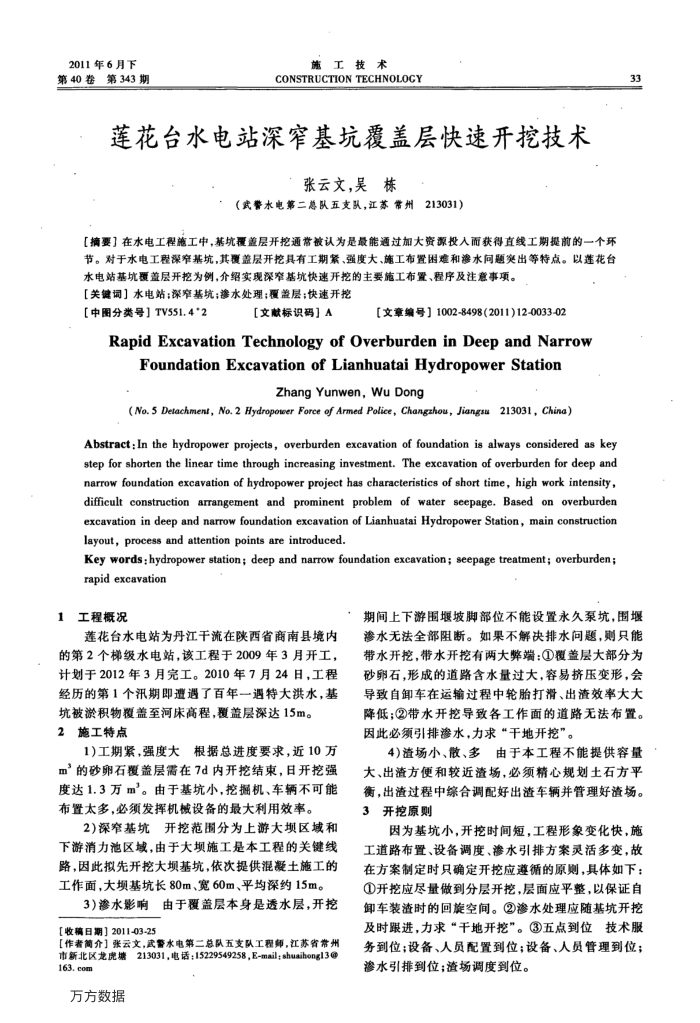

莲花台水电站深窄基坑覆盖层快速开挖技术 2011年6月下第40卷第343期
施工技术
CONSTRUCTIONTECHNOLOCY
莲花台水电站深窄基坑覆盖层快速开挖技术
张云文,吴栋
(武警水电第二总队五支队,江苏常州213031)
【摘要】在水电工程施工中,基坑覆盖层开挖通常被认为是最能通过加大资源投入而获得直线工期提前的一个环节。对于水电工程深窄基坑,其覆盖层开挖具有工期紧、强度大、施工布置围难和渗水向题突出等特点。以莲花台
水电站基坑覆盖层开挖为例,介绍实现深窄基坑快速开挖的主要施工布置、程序及注意事项。【关键词】水电站;深窄基坑;渗水处理;覆益层;快速开挖
【中图分类号】TV551.4*2
【文献标识码]A
【文章编号】1002-8498(2011)12-0033-02
RapidExcavationTechnologyofOverburdeninDeepandNarrow
FoundationExcavationofLianhuataiHydropowerStation
ZhangYunwen,WuDong
(No. 5 Detachment, No.2 Hydropower Force of Armed Police, Changzhou, Jiangsu213031, China)
Abstract:In the hydropower projects, overburden excavation of foundation is always considered as key step for shorten the linear time through increasing investment. The excavation of overburden for deep and narrow foundation excavation of hydropower project has characteristics of short time, high work intensity, difficult construction arrangement and prominent problem of water seepage.Based on overburden excavation in deep and narrow foundation excavation of Lianhuatai Hydropower Station, main construction layout, process and attention points are introduced.
Key words:hydropower station; deep and narrow foundation excavation; seepage treatment; overburden ; rapid excavation
1工程概况
莲花台水电站为丹江干流在陕西省商南县境内的第2个梯级水电站,该工程于2009年3月开工,计划于2012年3月完工。2010年7月24日,工程经历的第1个汛期即遭遇了百年一遇特大洪水,基
坑被淤积物覆盖至河床高程,覆盖层深达15m。 2施工特点
1)工期紧,强度大根据总进度要求,近10万 m"的砂卵石覆盖层需在7d内开挖结束,日开挖强度达1.3万m。由于基坑小,挖掘机、车辆不可能布置太多,必须发挥机械设备的最大利用效率。
2)深窄基坑开挖范围分为上游大坝区域和下游消力池区域,由于大坝施工是本工程的关键线路,因此拟先开挖大坝基坑,依次提供混凝土施工的工作面,大坝基坑长80m、宽60m、平均深约15m。
3)渗水影响由于覆盖层本身是透水层,开挖【收稿日期】2011-03-25
【作者简介]张云文,武水电第二总队五支队工程师,江苏省常州市新北区龙虎塘213031,电话:15229549258,E-mail;shuaihong13@ 163.com
万方数据
33
期间上下游围堰坡脚部位不能设置永久泵坑,围堰渗水无法全部阻断。如果不解决排水间题,则只能带水开挖,带水开挖有两大弊端:D覆盖层大部分为砂卵石,形成的道路含水量过大,容易挤压变形,会导致自卸车在运输过程中轮胎打滑、出渣效率大大降低;②带水开挖导致各工作面的道路无法布置。因此必须引排渗水,力求“干地开挖”。
4)渣场小、散、多由于本工程不能提供容量大、出方便和较近渣场,必须精心规划土石方平衡,出渣过程中综合调配好出渣车辆并管理好渣场。 3开挖原则
因为基坑小,开挖时间短,工程形象变化快,施工道路布置、设备调度、渗水引排方案灵活多变,故在方案制定时只确定开挖应遵循的原则,具体如下: ①开挖应尽量做到分层开挖,层面应平整,以保证自卸车装渣时的回旋空间。②渗水处理应随基坑开挖及时跟进,力求“干地开挖”。③五点到位技术服务到位;设备、人员配置到位;设备、人员管理到位;渗水引排到位;渣场调度到位。
