十二连体钢筋混凝土圆筒仓施工技术

资料类别:论文资料

文档格式:PDF电子版

文件大小:977.67 KB

资料语言:中文

更新时间:2024-12-07 11:42:33



推荐标签:

内容简介

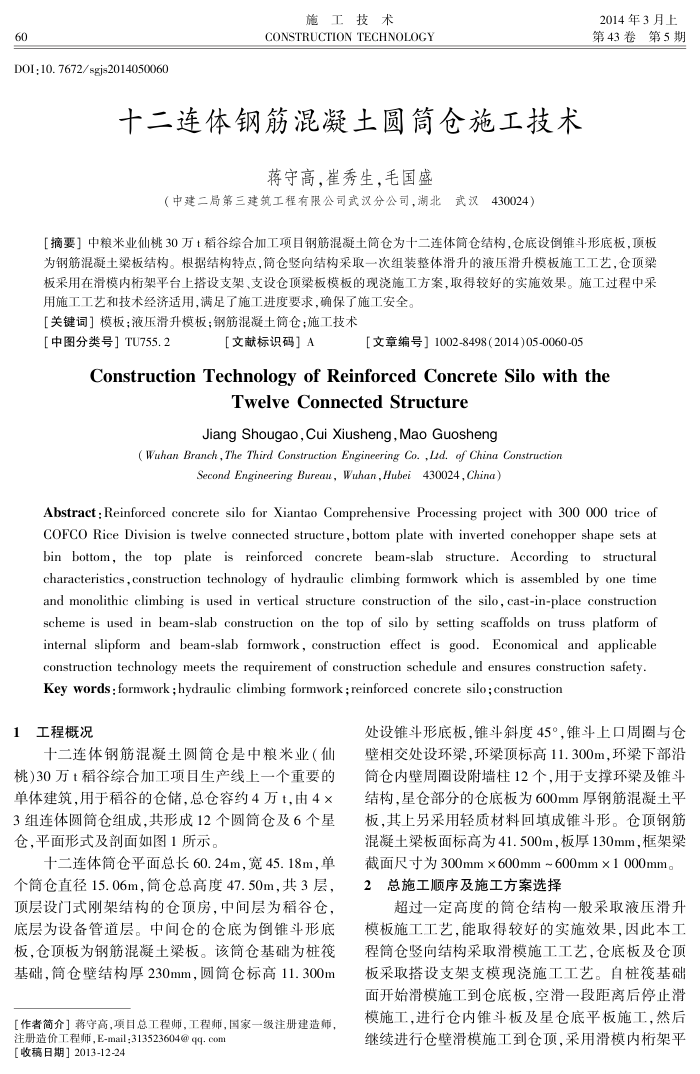

十二连体钢筋混凝土圆筒仓施工技术 60
DOI:10. 7672/sgjs2014050060
施工技术
CONSTRUCTION TECHNOLOGY
十二连体钢筋混凝土圆筒仓施工技木
蒋守高,崔秀生,毛国盛
(中建二局第三建筑工程有限公司武汉分公司,湖北武汉430024)
2014年3月上第43卷第5期
[摘要]中粮米业仙桃30方t稍谷综合加工项目钢筋混凝土筒仓为十二连体筒仓结构,仓底设倒锥斗形底板,项板为钢筋混凝土梁板结构。根据结构特点,筒仓竖向结构采取一次组装整体滑升的液压滑升模板施工工艺,仓顶梁板采用在滑模内桁架平台上搭设支架、支设仓顶梁板模板的现浇施工方案,取得较好的实施效果。施工过程中采
用施工工艺和技术经济适用,满足了施工进度要求,确保了施工安全。【关键词]模板;液压滑升模板;钢筋混凝土筒仓;施工技术
[中图分类号]TU755.2
【文献标识码]A
[文章编号】1002-8498(2014)05-0060-05
ConstructionTechnologyofReinforcedConcreteSilowiththe
Twelve ConnectedStructure
Jiang Shougao,Cui Xiusheng,Mao Guosheng
( Wuhan Branch, The Third Construction Engineering Co. ,Lid. of China Construction
Second Engineering Bureau, Wuhan,Hubei 430024, China)
Abstract : Reinforced concrete silo for Xiantao Comprehensive Processing project with 300 000 trice of COFCO Rice Division is twelve connected structure,bottom plate with inverted conehopper shape sets at bin bottom, the top plate is reinforced concrete beam-slab structure. According to structural characteristics,construction technology of hydraulic climbing formwork which is assembled by one time and monolithic climbing is used in vertical structure construction of the silo, cast-in-place construction scheme is used in beam-slab construction on the top of silo by setting scaffolds on truss platform of internal slipform and beam-slab formwork, construction effect is good. Economical and applicable construction technology meets the requirement of construction schedule and ensures construction safety Key words : formwork ; hydraulic climbing formwork ; reinforced concrete silo ; construction
1工程概况
十二连体钢筋混凝土圆筒仓是中粮米业(仙桃)30万t稻谷综合加工项目生产线上一个重要的单体建筑,用于稻谷的仓储,总仓容约4万t,由4× 3组连体圆筒仓组成,共形成12个圆筒仓及6个星仓,平面形式及剖面如图1所示。
十二连体筒仓平面总长60.24m,宽45.18m,单个筒仓直径15.06m,筒仓总高度47.50m,共3层,顶层设门式刚架结构的仓顶房,中间层为稻谷仓,底层为设备管道层。中间仓的仓底为倒锥斗形底板,仓项板为钢筋混凝土架板。该筒仓基础为役基础,筒仓壁结构厚230mm,圆筒仓标高11.300m
[作者简介】蒋守高,项目总工程师,工程师,国家一级注册建造师,
注册造价工程师,E-mail:313523604@qq.com【收稿日期]2013-12-24
处设锥斗形底板,锥斗斜度45°,锥斗上口周圈与仓壁相交处设环梁,环梁顶标高11.300m,环梁下部沿筒仓内壁周圈设附墙柱12个,用于支撑环梁及锥斗结构,星仓部分的仓底板为600mm厚钢筋混凝土平板,其上另采用轻质材料回填成锥斗形。仓顶钢筋混凝土梁板面标高为41.500m,板厚130mm,框架粱截面尺寸为300mm×600mm~600mm×1000mm。 2
总施工顺序及施工方案选择
超过一定高度的筒仓结构一般采取液压滑升模板施工工艺,能取得较好的实施效果,因此本工程筒仓竖向结构采取滑模施工工艺,仓底板及仓顶板采取搭设支架支模现浇施工工艺。自桩筏基础面开始滑模施工到仓底板,空滑一段距离后停止滑模施工,进行仓内锥斗板及星仓底平板施工,然后继续进行仓壁滑模施工到仓顶,采用滑模内桁架平
