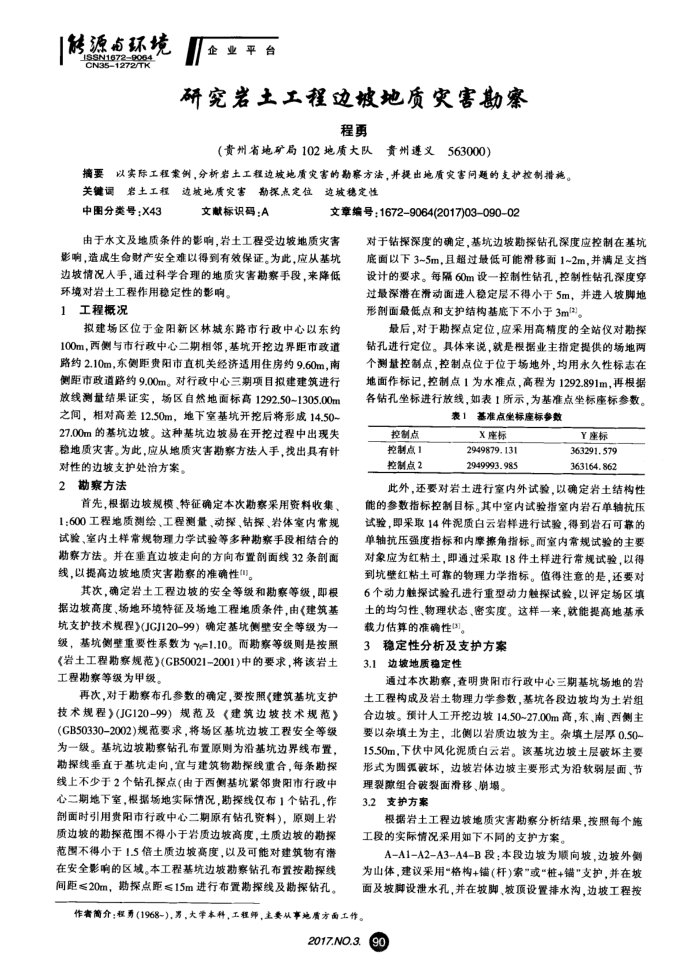

研究岩土工程边坡地质灾害勘察 传源南环境 1EN1-72729R4
企业平台
研究岩土工程边坡地质灾害勘寨
程勇
(贵州省地矿局102地质大队责州遵义563000)
摘要以实除工程策例,分析嘉土工程边坡地质灾害的勘察方法,并提出地质灾害同题的支护控制措施。关键词岩土工程边城地质灾害探点定位达坡稳定性
中图分类号:X43
文献标识码:A
文章编号:1672-9064(2017)03-090-02
由于水文及地质条件的影响,岩土工程受边坡地质灾害影响,造成生命财产安全难以得到有效保证。为此,应从基坑边坡情况人手,通过科学合理的地质灾害勘察手段,来降低
环境对岩土工程作用稳定性的影响。 1工程概况
拟建场区位于金阳新区林城东路市行政中心以东约 100m,西侧与市行政中心二期相邻,基坑开挖边界距市政道路约2.10m,东侧距责阳市直机关经济适用住房约9.60m,南侧距市政道路约9.00m。对行政中心三期项目拟建建筑进行放线测量结果证实,场区自然地面标高1292.50~1305.00m 之间,相对高差12.50m,地下室基坑开挖后将形成14.50-27.00m的基坑边坡。这种基坑边坡易在开挖过程中出现失稳地质灾害。为此,应从地质灾害勘察方法人手,找出具有针
对性的边坡支护处治方案。 2
勤察方法
首先,根据边坡规模、待征确定本次勘察采用资料收集、 1:600工程地质测绘、工程测量、动探、钻探、岩体室内常规试验、室内土样常规物理力学试验等多种勘察手段相结合的勘察方法。并在重直边坡走向的方向布置剖面线32条剖面线,以提高边坡地质灾害勘察的准确性"。
其次,确定岩土工程边坡的安全等级和勘察等级,即根据边坡高度、场地环境特征及场地工程地质条件,由《建筑基坑支护技术规程》(JGJ120-99)确定基块侧壁安全等级为-级,基坑侧壁重要性系数为%=1.10。而勘察等级则是按照《岩土工程勘察规范》(GB50021-2001)中的要求,将该岩土工程勘察等级为甲级。
再次,对于助察布孔参数的确定,要按照(建筑基坑支护技术规程》(JG120-99)规范及《建筑边坡技术规范》(CB50330-2002)规范要求,将场区基坑边坡工程安全等级为一级。基坑边坡勘察钻孔布置原则为沿基坑边界线布置,勘探线垂直于基坑走向,宜与建筑物勘探线重合,每条勘探线上不少于2个钻孔探点(由于西侧基坑紧邻费阳市行政中心二期地下室,根据场地实际情况,勘探线仅布1个钻孔,作剖面时引用贵阳市行政中心二期原有钻孔资料),原则上岩质边坡的勘探范围不得小于岩质边坡高度,土质边坡的勘探范围不得小于1.5倍土质边坡高度,以及可能对建筑物有潜在安全影响的区域。本工程基坑边坡勘察钻孔布置按勘探线间距≤20m,勘探点距≤15m进行布置勘探线及勘探钻孔。
对于钻探深度的确定,基坑边坡勘探钻孔深度应控制在基坑底面以下3~5m,且超过最低可能滑移面1~2m,并满足支挡设计的要求。每隔60m设一控制性钻孔,控制性钻孔深度穿过最深潜在滑动面进人稳定层不得小于5m,并进人坡脚地形削面最低点和支护结构基底下不小于3ml3)。
最后,对于勘探点定位,应采用高精度的全站仪对勘探钻孔进行定位。具体来说,就是根据业主指定提供的场地两个测量控制点,控制点位于位于场地外,均用永久性标志在地面作标记,控制点1为水准点,高程为1292.891m,再根据各钻孔垒标进行放线,如表1所示,为基准点坐标座标参数。
表1基准点坐标座标参数
控制点控制点1 控制点2
X座标 2949879,131 2949993.985
Y座标 363291.579 363164.862
此外,还要对岩土进行室内外试验,以确定岩土结构性能的参数指标控制目标。其中室内试验指室内岩石单轴抗压试验,即采取14件混质白云岩样进行试验,得到岩石可幕的单轴抗压强度指标和内摩擦角指标。而室内常规试验的主要对象应为红粘土,即通过采取18件土样进行常规试验,以得到坑壁红粘土可靠的物理力学指标。值得注意的是,还要对 6个动力触探试验孔进行重型动力触操试验,以评定场区填土的均匀性、物理状态、密实度。这样一来,款能提高地基承载力估算的准确性()。
稳定性分析及支护方案
3 3.1
边坡地质稳定性
通过本次勘察,查明贵阳市行政中心三期基坑场地的岩土工程构成及岩土物理力学参数,基坑各段边坡均为土岩组合边坡。预计人工开挖边坡14.50~27.00m高,东、南、西侧主要以杂填土为主,北侧以岩质边坡为主。杂填土层厚0.50~ 15.50m.下伏中风化泥质白云岩。该基坑边坡土层破坏主要形式为园渠破坏,边坡岩体边坡主要形式为沿软弱层面、节
理裂组合破裂面滑移、期塌。 3.2支护方案
根据岩土工程边坡地质灾害勘察分析结果,按照每个施工段的实际情况采用如下不同的支护方案。
A-A1-A2-A3-A4-B段;本段边坡为顺向坡,边披外侧为山体,建议采用"格构+锚(杆)索"或“桩+锚"支护,并在坡面及坡脚设泄水孔,并在坡脚、坡顶设置排水沟,边坡工程按
作者简介;程(1968-),男,大学本科,工程师,主要从事地质方面工作。
