沿海山地风电场施工组织及吊装 ■修春松童文斌程建棠中能建浙江省火电建设公司
工程概述
宁海茶山风电场位于浙江省宁波市宁海县茶山林场区域,拟在海拨600~850m山上安装33台 1.5MW风电机组,其中渐江运达WD-1500机组23 台,联合动力UP77-1500ⅡA+65m机组10台,总装机容量为49.5MW,预计2013年6月投产发电。
风力发电机组由风轮、机舱、塔架上段、塔架中段、塔架下段、电器控制柜、基础(包括塔架基础段)等主要部件组成,机组单机轮毅高度为
65m,机舱质量为61t,叶轮直径77m。工程特点与施工难点
作为典型的山地风电场,上山原始山路窄、弯道多、坡度大,山上多雨、多雾,同时风电场地处
98万在极机煤与唯修CM&M2013.03

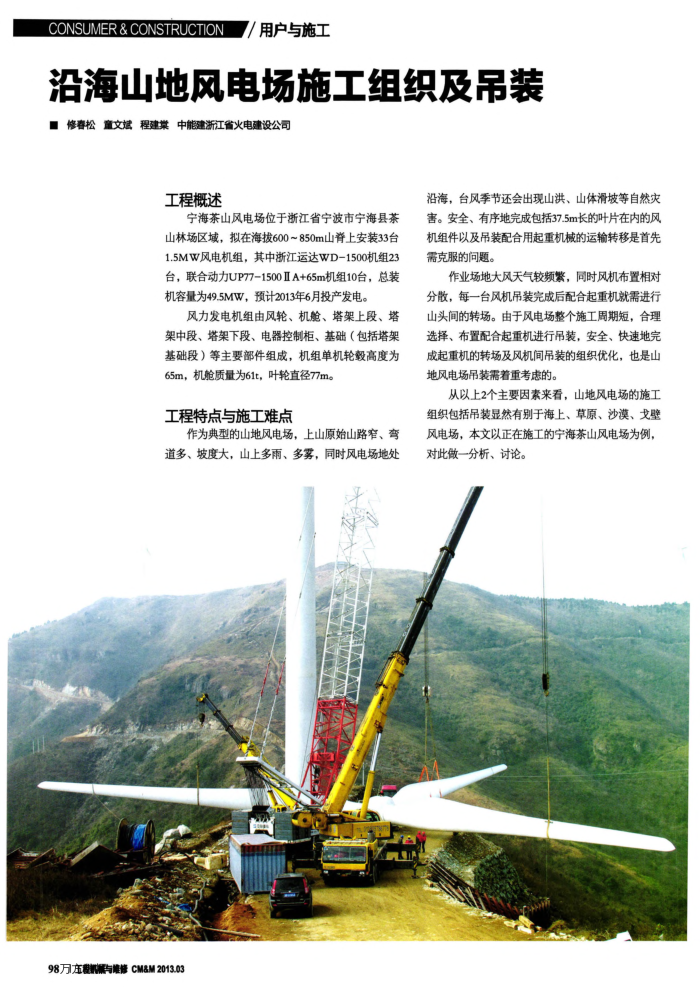

沿海,台风季节还会出现山洪、山体滑坡等自然灾害。安全、有序地完成包括37.5m长的叶片在内的风机组件以及吊装配合用起重机械的运输转移是首先需克服的间题。
作业场地大风天气较频繁,同时风机布置相对分散,每一台风机吊装完成后配合起重机就需进行山头间的转场。由于风电场整个施工周期短,合理选择、布置配合起重机进行吊装,安全、快速地完成起重机的转场及风机间吊装的组织优化,也是山地风电场吊装需着重考患的。
从以上2个主要因素来看,山地风电场的施工组织包括吊装显然有别于海上、草原、沙漠、戈壁风电场,本文以正在施工的宁海茶山风电场为例,对此做一分析、讨论。
